总第 12 期 2021 / 02
于支持国内高压直流输电网的交流输系统。 施将被安置在远离车道的区域,或者被放置在尽可能
利用公路用地构建输电线路 靠近公路的私人土地上。
据美国政府问责局称,目前,联邦法规及联邦政 迄今,在公路上建造输电线路仍面临上述安全
府的指导方针均鼓励利用现有公路或其他用地建设新 等问题。要妥善解决相关问题,需要交通和能源部
的输电线路。 门携手,充分协调沟通、共同规划,这也是落实“下
尽管有联邦政策支持,但在此前的实践中,在公 一代公路”项目的先决条件。此外,为解决各州公
路用地范围内铺设输电线路仍遇到不少障碍 :其一是 路政策不一的问题,各州之间进一步协调合作也必
安全问题,车辆一旦与架空线路杆塔发生碰撞,将 不可少。
造成严重的安全事故 ;其二,在扩建或改造公路时,
可能需要挪动现有的输电设施,这也对利用公路建 “下一代公路”与交通电气化
造输电线路造成了阻碍 ;其三,各州关于使用公路 实现交通电气化,需加大电网投资,提升公路上
用地的政策并不一致,虽然部分州的政策鼓励使用 的电力部署能力
公路用地建造输电线路,但其他州的法律禁止任何 无论是城市还是农村地区,其交通电气化都受到
公用事业部门(包括电力、天然气、通讯部门等) 电网的限制。美国西海岸清洁交通走廊倡议研究团队
使用公路用地。 发现,当重型电动卡车沿 I-5 公路行驶时,现有电网
按照“下一代公路”项目的设想,通过与交通部 容量并不能满足其充电需求,甚至也不足以支撑中型
门事先协调沟通,充分利用地下输电线路,并合理规 电动卡车从郊区驶入 I-5 公路后的沿途充电需求。落
划地面线路布局,就可以解决上述安全问题。具体来 基山研究所 2019 年与西雅图城市之光公司联合发布
说,该项目将主要利用地下高压直流输电线路来构建 的一份报告显示,在西雅图城市之光服务区域内,11
全美输电网。在城市区域可以使用地下交流或直流输 个为电动公交车服务的变电站中至少有 9 个需要扩增
电线路 ;针对城市以外的交流输电线路,相关输电设 容量。

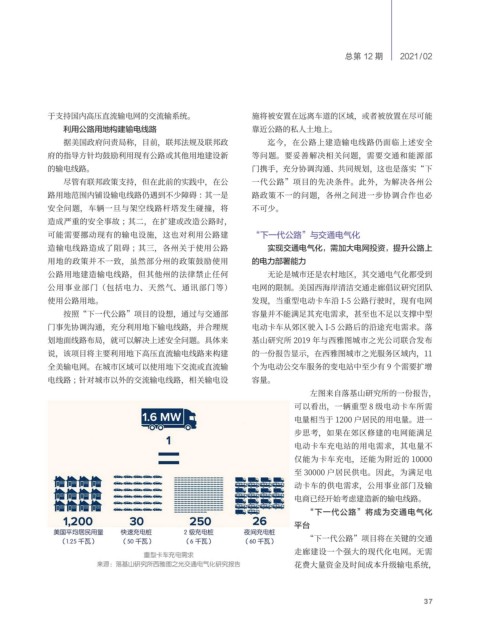

左图来自落基山研究所的一份报告,
可以看出,一辆重型 8 级电动卡车所需
电量相当于 1200 户居民的用电量。进一
步思考,如果在郊区修建的电网能满足
电动卡车充电站的用电需求,其电量不
仅能为卡车充电,还能为附近的 10000
至 30000 户居民供电。因此,为满足电
动卡车的供电需求,公用事业部门及输
电商已经开始考虑建造新的输电线路。
“下一代公路”将成为交通电气化
平台
美国平均居民用量 快速充电桩 2 级充电桩 夜间充电桩
(1.25 千瓦) (50 千瓦) (6 千瓦) (60 千瓦) “下一代公路”项目将在关键的交通
重型卡车充电需求 走廊建设一个强大的现代化电网。无需
来源:落基山研究所西雅图之光交通电气化研究报告 花费大量资金及时间成本升级输电系统,
